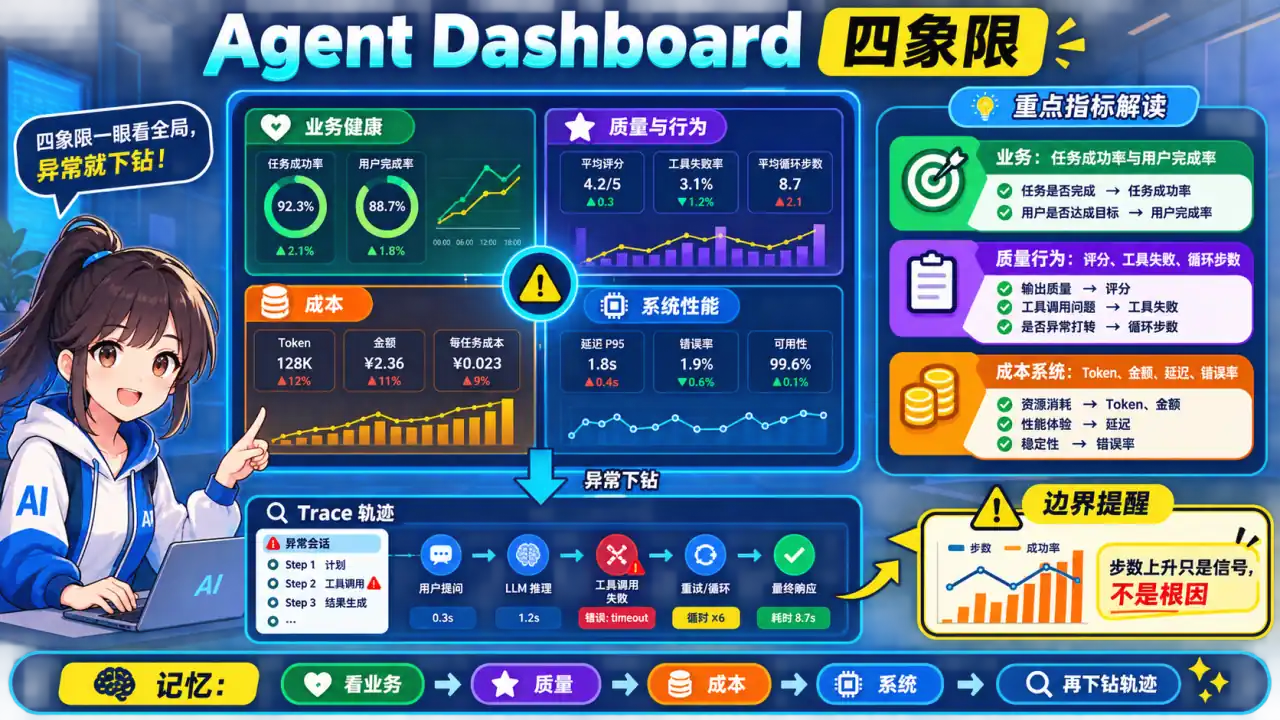

🧠 图解记忆:面板从业务结果下钻到模型、工具和成本,并让每个异常都能回到具体 Trace;点击图片可查看原图。
💡 答案要点
Agent 监控 Dashboard 设计原则:
传统微服务 Dashboard:CPU / 内存 / QPS / 延迟
Agent Dashboard:任务完成率 / 步数分布 / Token 成本 / 工具调用质量四象限 Dashboard 布局:
┌────────────────────────────────────────────────────────────────┐
│ Agent 生产监控 Dashboard │
├──────────────────────┬──────────────────────────────────────────┤
│ 【业务健康度】 │ 【成本分析】 │
│ 任务完成率: 94.2% │ Token消耗: $1,247/日 │
│ 异常率: 5.8% │ 平均单次成本: $0.023 │
│ 用户满意度: 4.6/5 │ 成本趋势: 📈 (+12% vs 上周) │
├──────────────────────┼──────────────────────────────────────────┤
│ 【Agent 行为分析】 │ 【系统性能】 │
│ 平均步数: 4.3 │ P50延迟: 1.2s │
│ 步数分布: [2,3,4,5]│ P99延迟: 4.8s │
│ 最常用工具: search │ 吞吐量: 850 QPS │
│ 工具失败率: 2.1% │ GPU利用率: 67% │
└──────────────────────┴──────────────────────────────────────────┘核心 Panel 配置(PromQL):
展开 Yaml 代码示例(37 行)
yaml
# 1. 任务完成率 Panel
- title: 任务完成率
expr: |
sum(rate(agent_task_completed_total[5m]))
/
sum(rate(agent_task_started_total[5m])) * 100
legend: 完成率 %
thresholds:
- value: 90
color: red
- value: 95
color: yellow
- value: 98
color: green
# 2. Token 成本趋势 Panel
- title: 日Token消耗趋势
expr: |
sum(increase(agent_token_usage_total[1d])) by (model)
legend: "{{model}}"
type: area
# 3. 步数分布 Panel(发现异常长轨迹)
- title: 任务步数分布
expr: |
histogram_quantile(0.95,
sum(rate(agent_steps_per_task_bucket[5m])) by (le)
)
legend: P95步数
# 4. 工具调用质量 Panel
- title: 工具调用成功率
expr: |
sum(rate(agent_tool_call_success_total[5m])) by (tool_name)
/
sum(rate(agent_tool_call_total[5m])) by (tool_name) * 100
legend: "{{tool_name}}: {{value}}%"告警规则(alerting_rules.yaml):
展开 Yaml 代码示例(36 行)
yaml
groups:
- name: agent_alerts
rules:
# 任务完成率低于 85%
- alert: AgentTaskCompletionRateLow
expr: |
sum(rate(agent_task_completed_total[5m]))
/ sum(rate(agent_task_started_total[5m])) < 0.85
for: 5m
labels:
severity: critical
annotations:
summary: "Agent任务完成率过低"
description: "当前完成率 {{ $value | humanizePercentage }},持续5分钟"
# Token消耗超阈值(日预算$2000,超$1800告警)
- alert: AgentCostBudgetExceeded
expr: |
sum(increase(agent_token_usage_total[1h])) * 24 > 1800
for: 10m
labels:
severity: warning
annotations:
summary: "Agent日成本可能超预算"
description: "预计日成本 ${{ $value }},超过$1800阈值"
# 异常长轨迹(步数>10)
- alert: AgentTrajectoryTooLong
expr: |
sum(rate(agent_steps_over_threshold_total[5m])) > 3
for: 5m
labels:
severity: warning
annotations:
summary: "Agent异常长轨迹增多"
description: "5分钟内发现 {{ $value }} 个超长轨迹(>10步)"面试话术:
"Agent Dashboard 可同时展示业务结果、质量/安全、轨迹行为、成本和系统性能,并按租户、任务、模型与版本切片。步数上升只是异常信号,可能来自检索、工具超时、模型行为或任务结构变化,必须下钻 trace;告警阈值用基线和 SLO 校准。"
